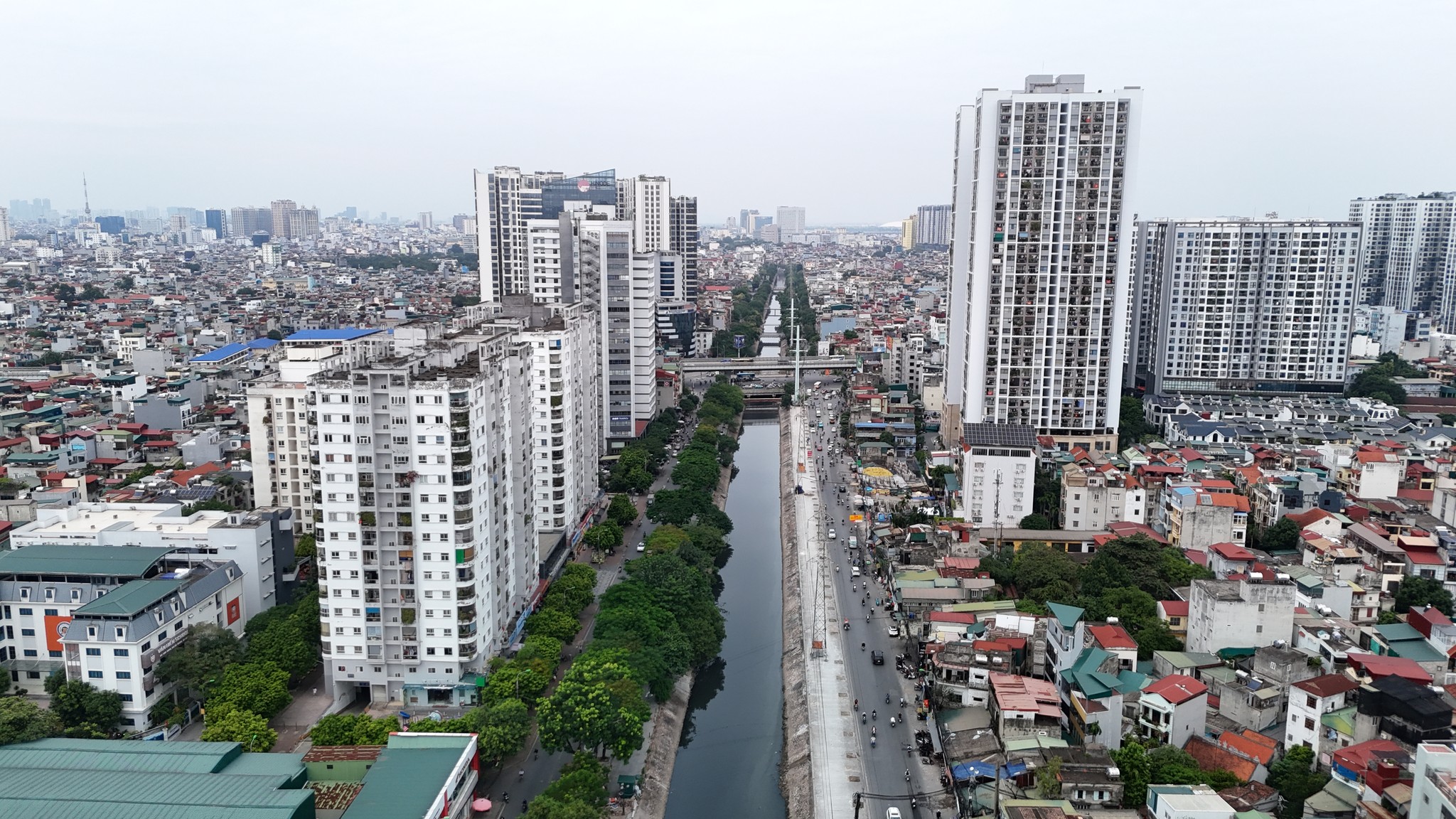

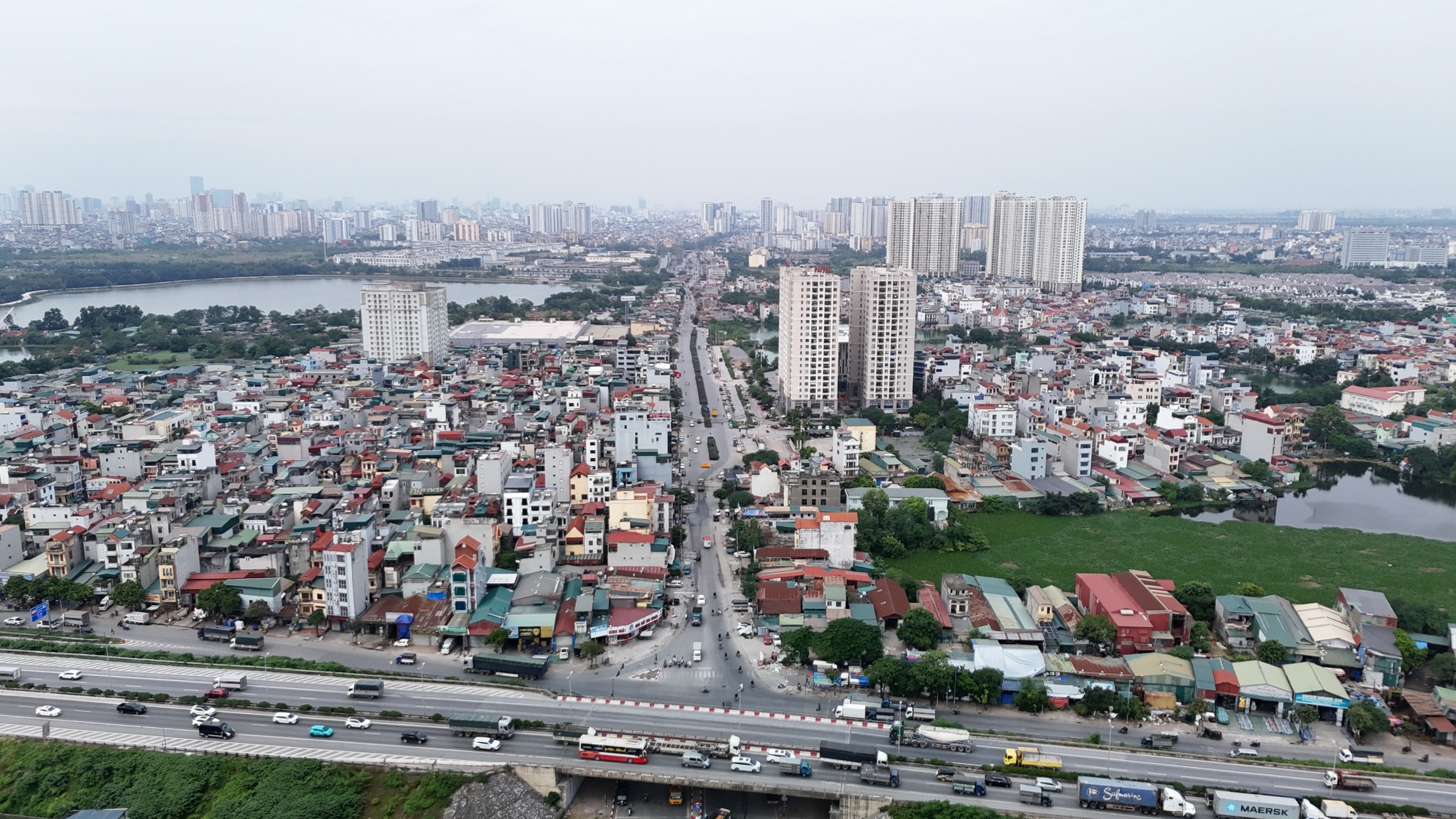

Toàn cảnh tuyến đường Tam Trinh đoạn từ đường Vành đai 2 đến vành đai 3.
Đ
Đường Tam Trinh
Thông tin tuyến đường Tam Trinh:
Đường Tam Trinh là đoạn đường nằm trong đường quy hoạch LK37: Kim Ngưu – Tam Trinh – Khuyến Lương. Đường LK37 có chiều dài 7km, bề rộng 40 – 70m, thực hiện trong giai đoạn 2016 – 2030.

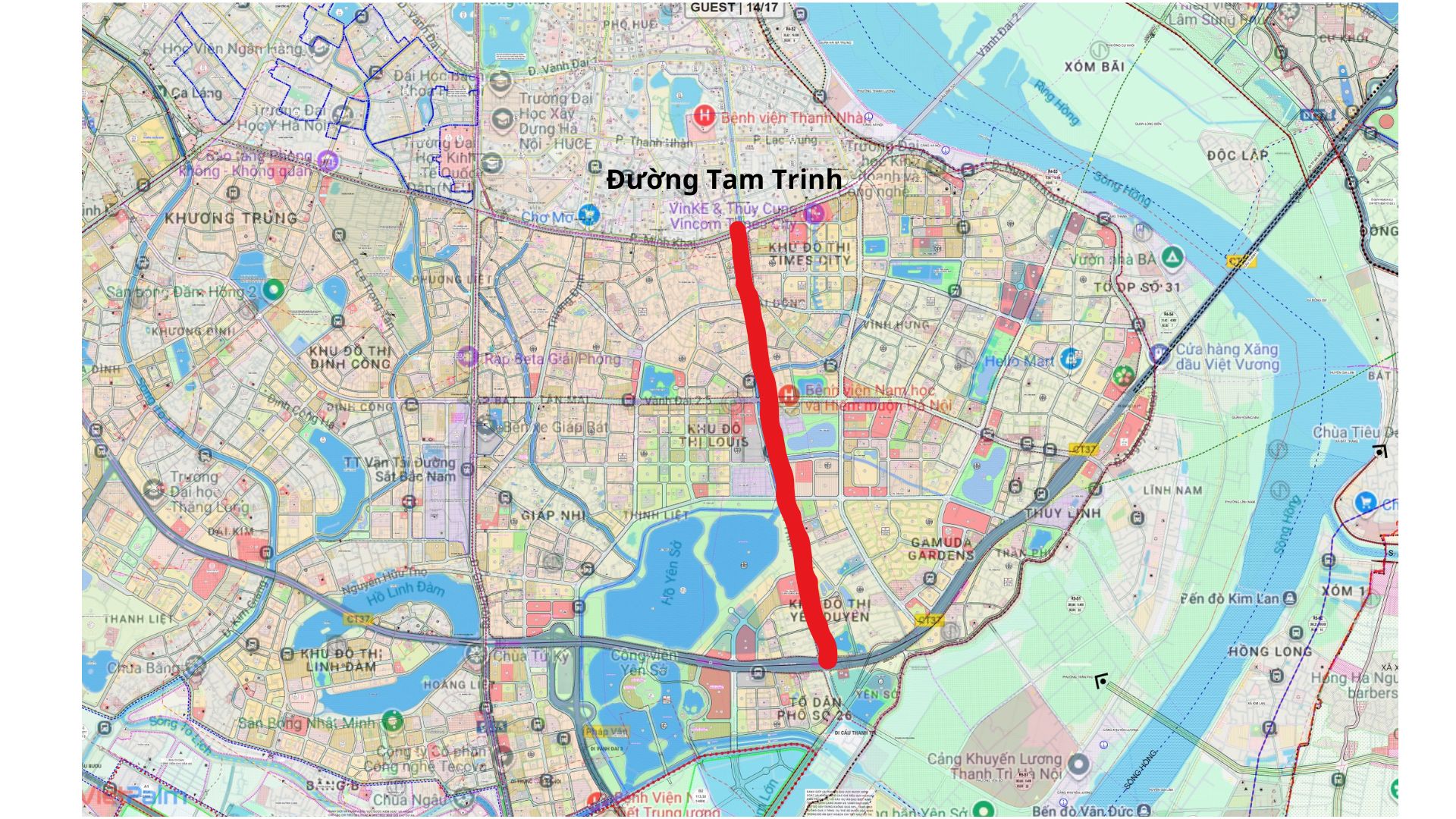

Đường Tam Trinh: chiều dài 3.557m, điểm đầu tại nút giao đường Minh Khai – đường Vành đai 2, điểm cuối tại nút giao với đường Vành đai 3.
Văn bản: Quyết định 5504/QĐ-UBND ngày 28/11/2012 về việc phê duyệt chủ trương đầu tư dự án mở rộng đường Tam Trinh. Tổng mức đầu tư 2.066 tỷ đồng.
Dự án khởi công từ năm 2016, dự kiến hoàn thành năm 2018, những gặp nhiều khó khan trong giải phóng mặt bằng nên bị chậm tiến độ.
Tháng 12/2023 UBND thành phố Hà Nội quyết định điều chỉnh dự án, nâng vốn đầu tư lên 3.354 tỷ đồng, tang 1.287 tỷ đồng, đồng thời điều chỉnh tiến độ dự án từ năm 2016 sang năm 2026.
Dự án làm đường phải tiến hành thu hồi 72.444m2, với hơn 1.594 hộ dân và 21 tổ chức. Tính đến tháng 7.2025 đã đến bù cho 1.228 hộ và 21 tổ chức, với số tiền 1.074 tỷ đồng, trong đó có 1.187 hộ và 21 tổ chức đã nhận tiền đền bù, chiếm 58% tiến độ. Hiện còn 42% diện tích phải tiến hành.
Trước khi sáp nhập địa chính quận mới bàn giao khoảng 800m mặt bằng sạch cho nhà thầu, hiện tại dự án đang trong tình trạng “xôi đỗ” khi đoạn dài nhất chỉ khoảng 400m, còn lại vẫn đang dở dang, ngổn ngang vật liệu xây dựng.
Đoạn Cầu Mai Động

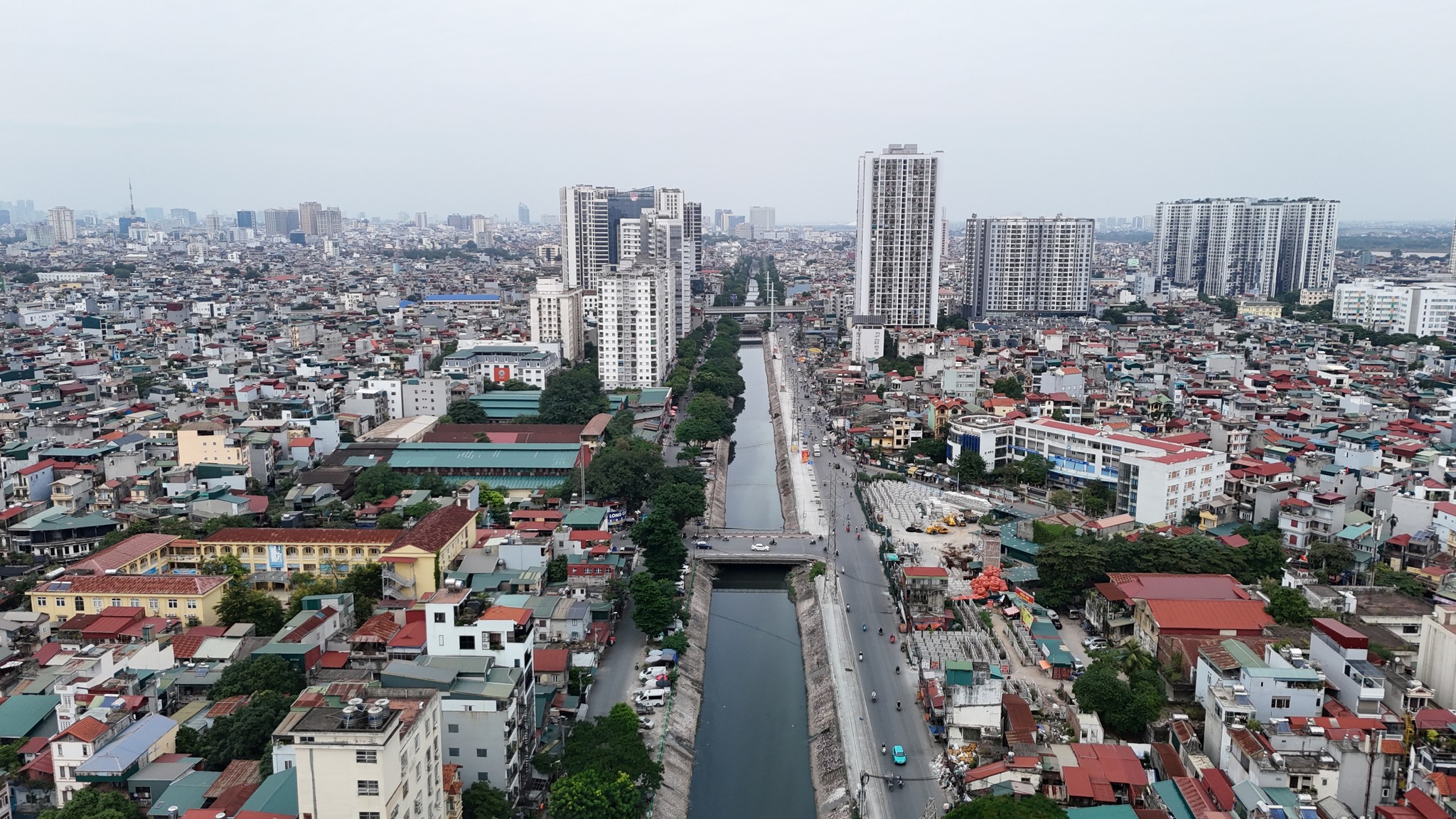

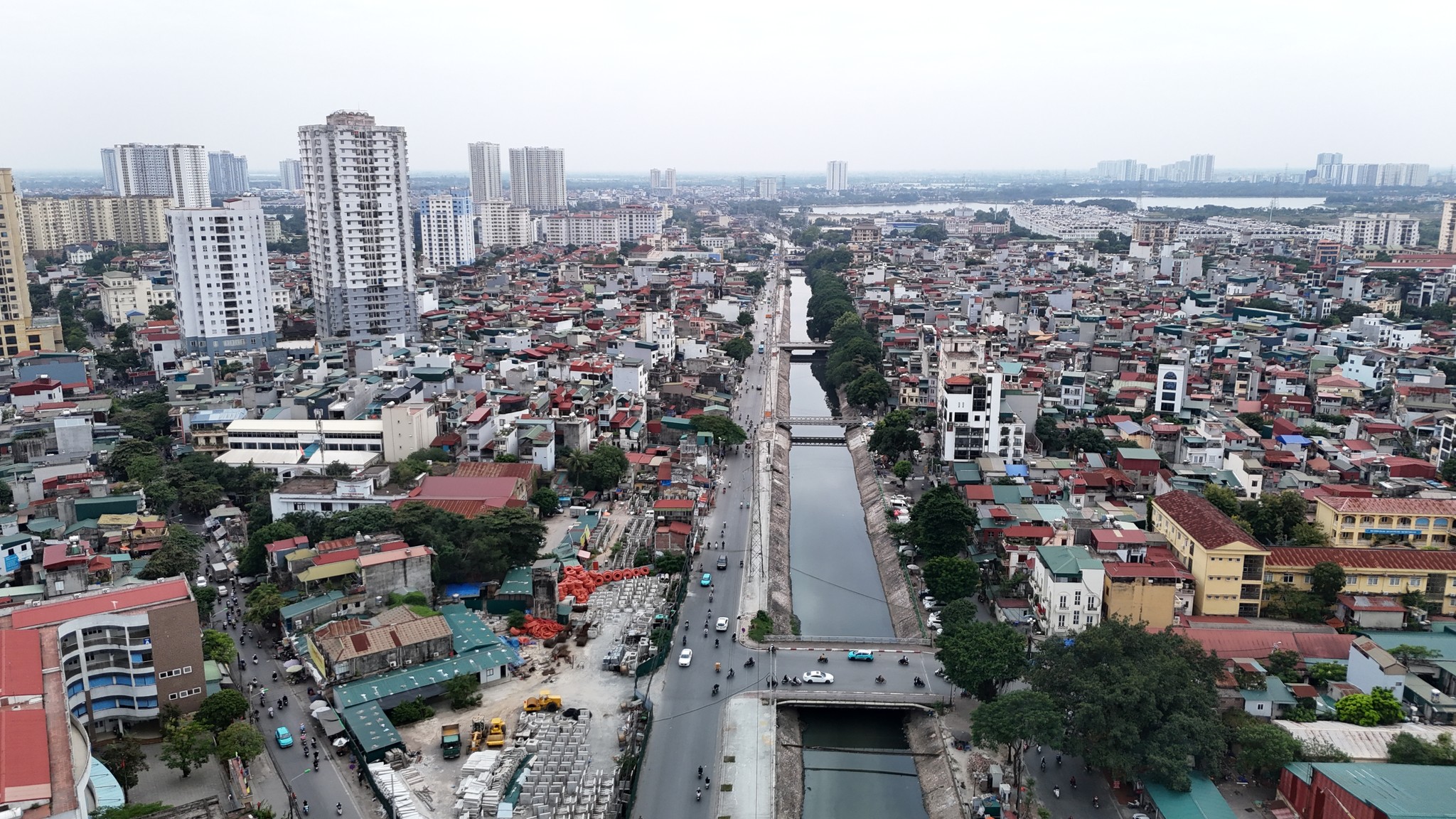

Tại nút giao với đường Lĩnh Nam

Đoạn giao với đường Lĩnh Nam đang tập kết vật liệu

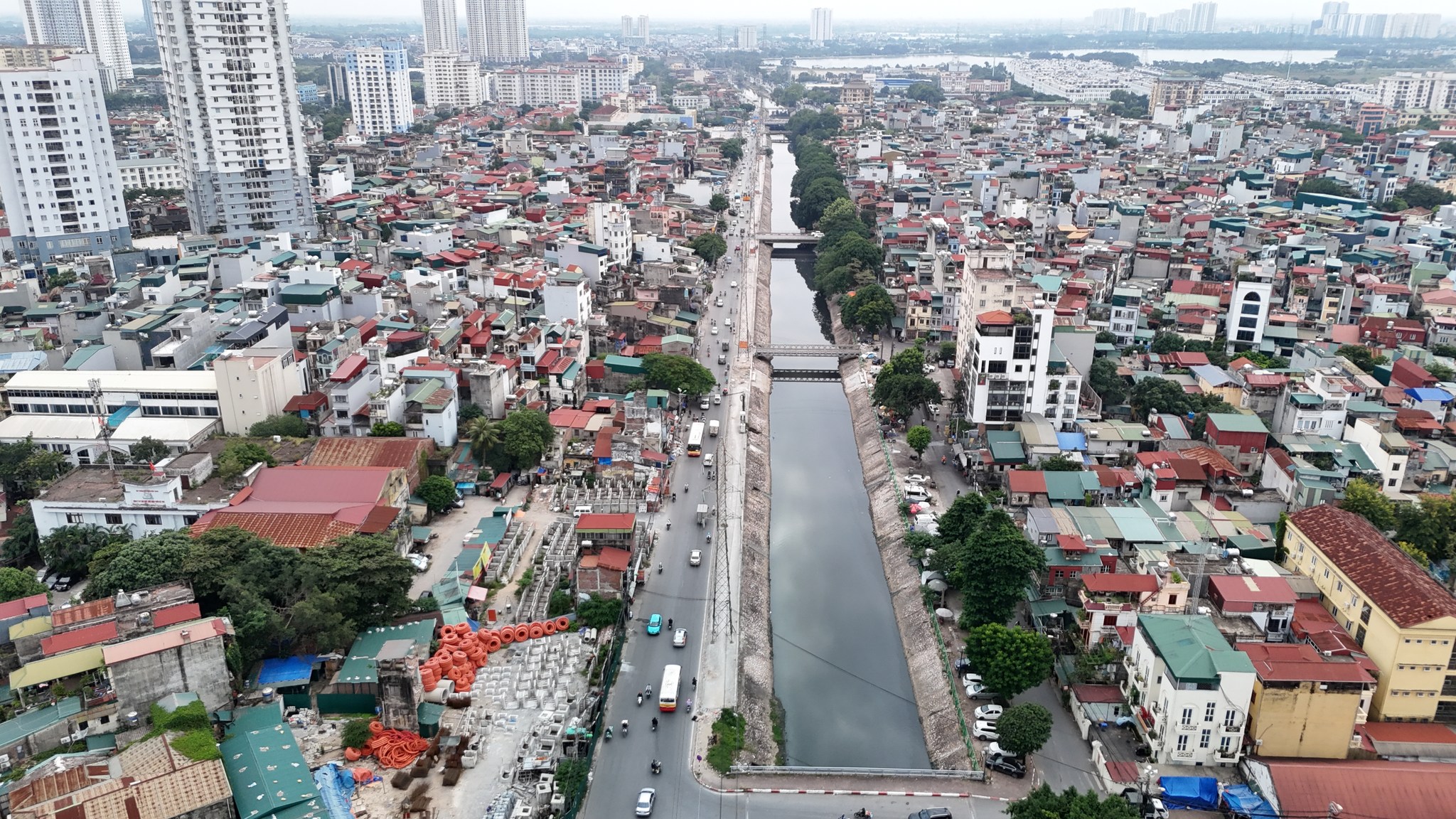

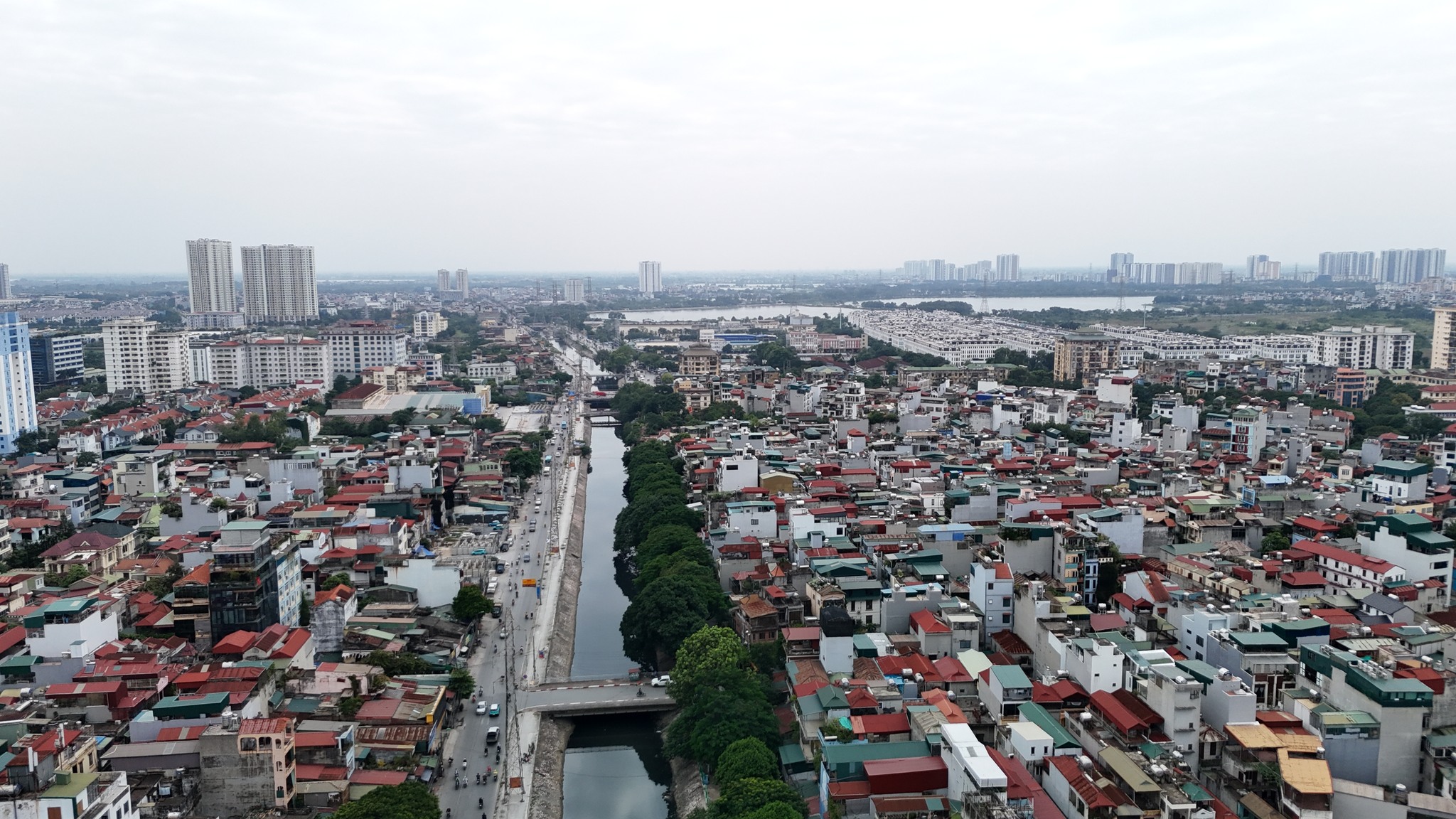

Đoạn trước cầu Kim Ngưu S6

Các đoạn bàn giao mặt bằng đang rất "xôi đỗ"

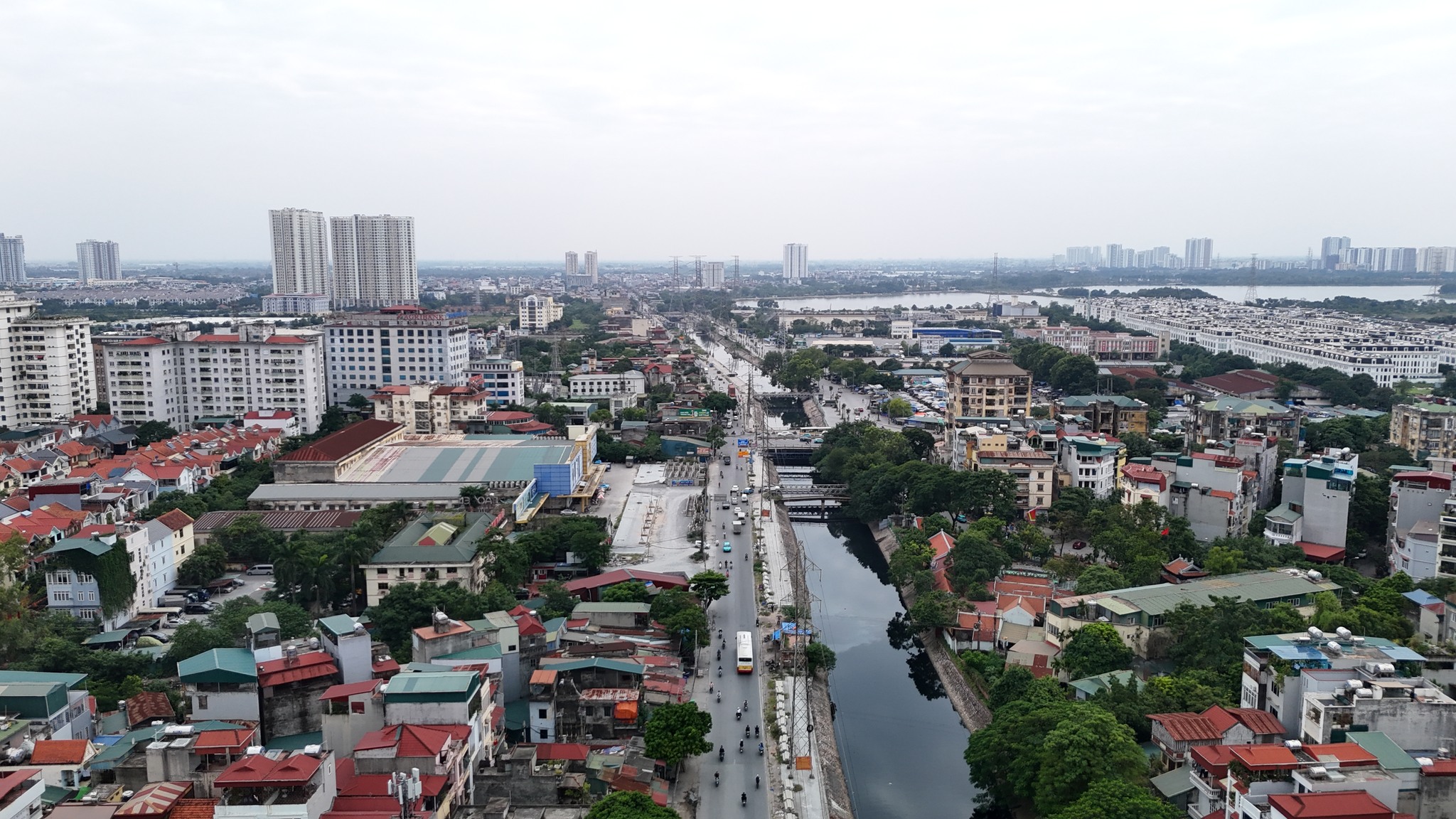

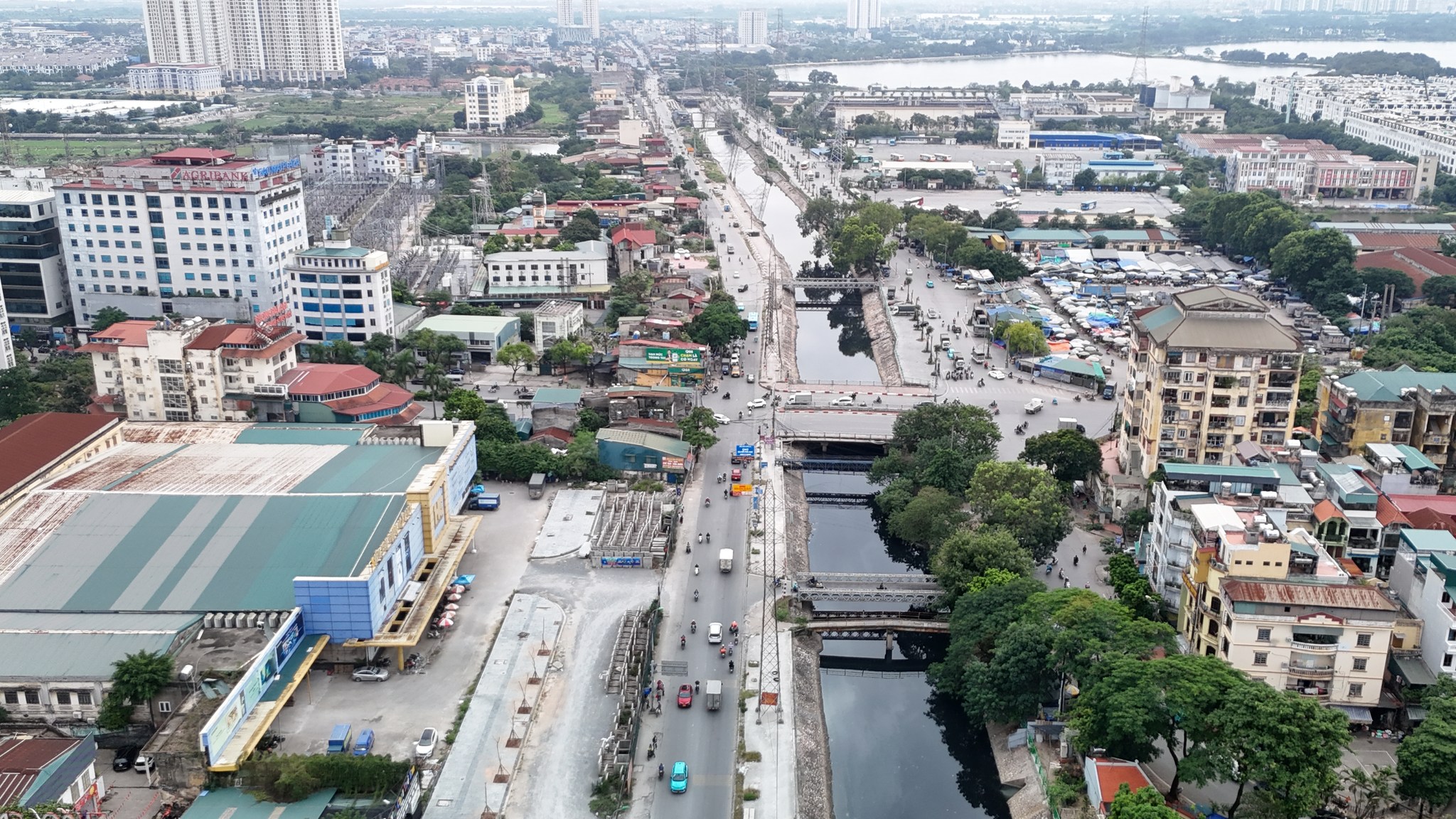

Đoạn trước siêu thị HC

Vật liệu đang được tập kết

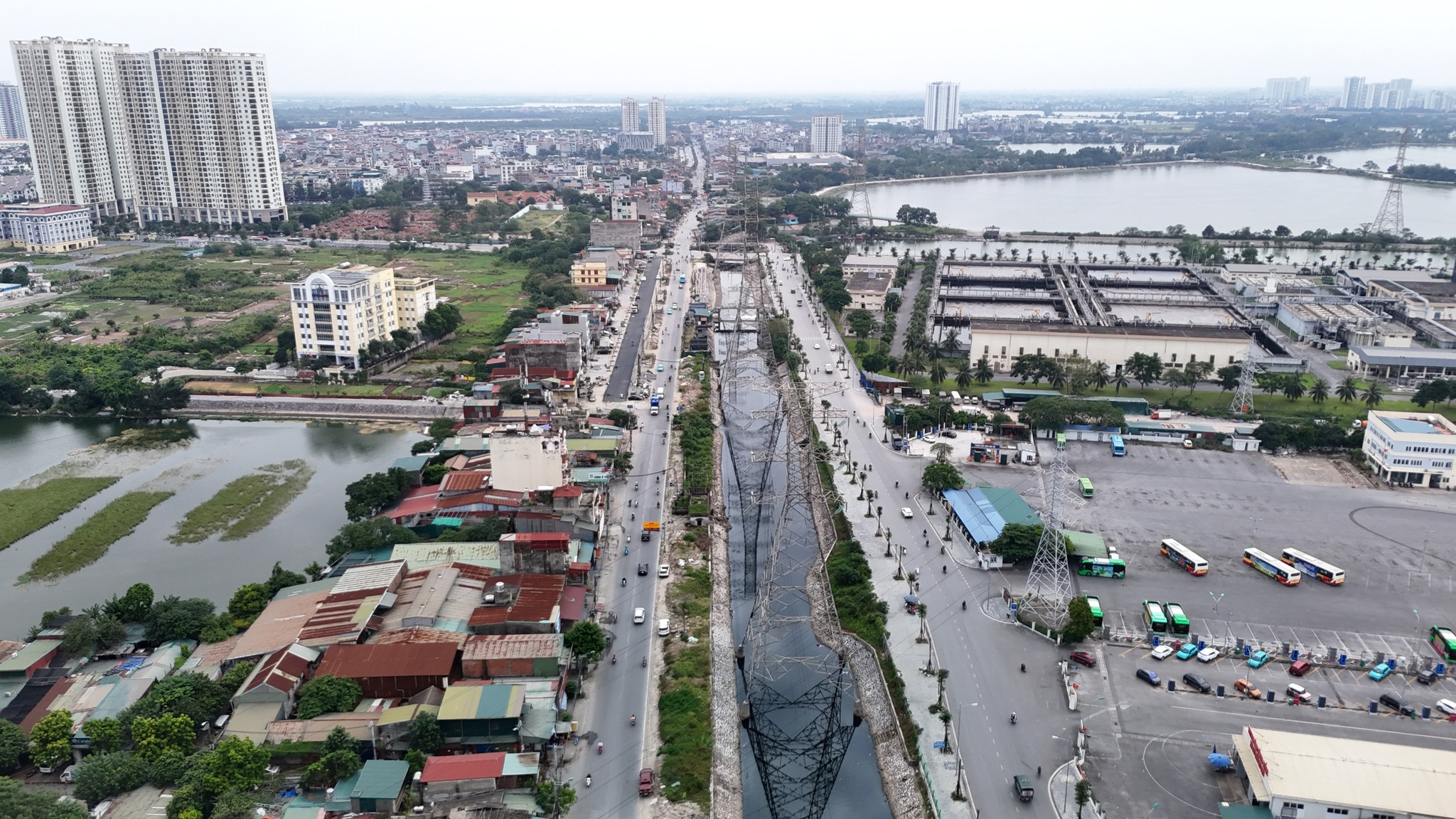

Đoạn trước bến xe

Đoạn đang thi công được vào tháng 10.2025

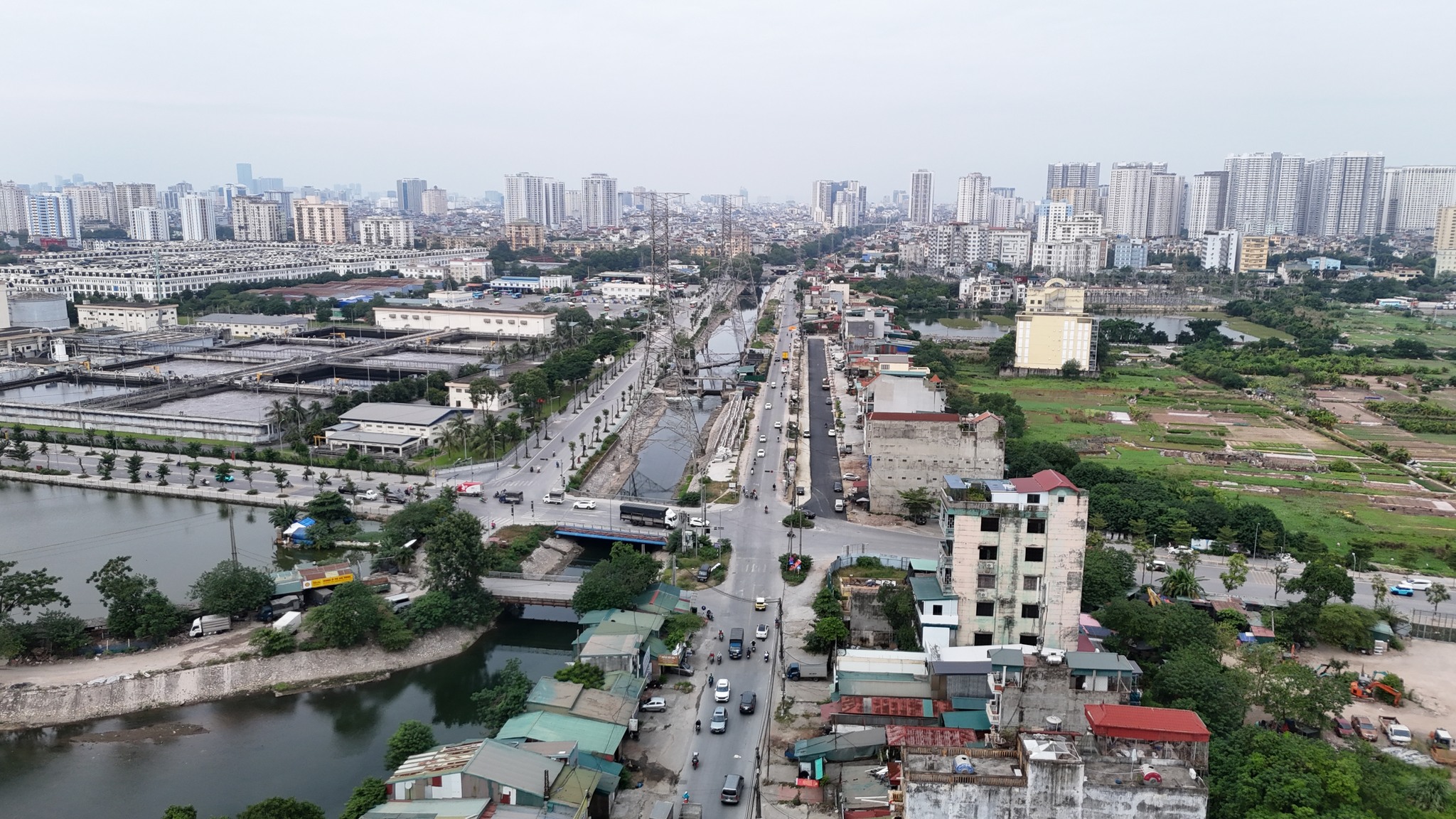

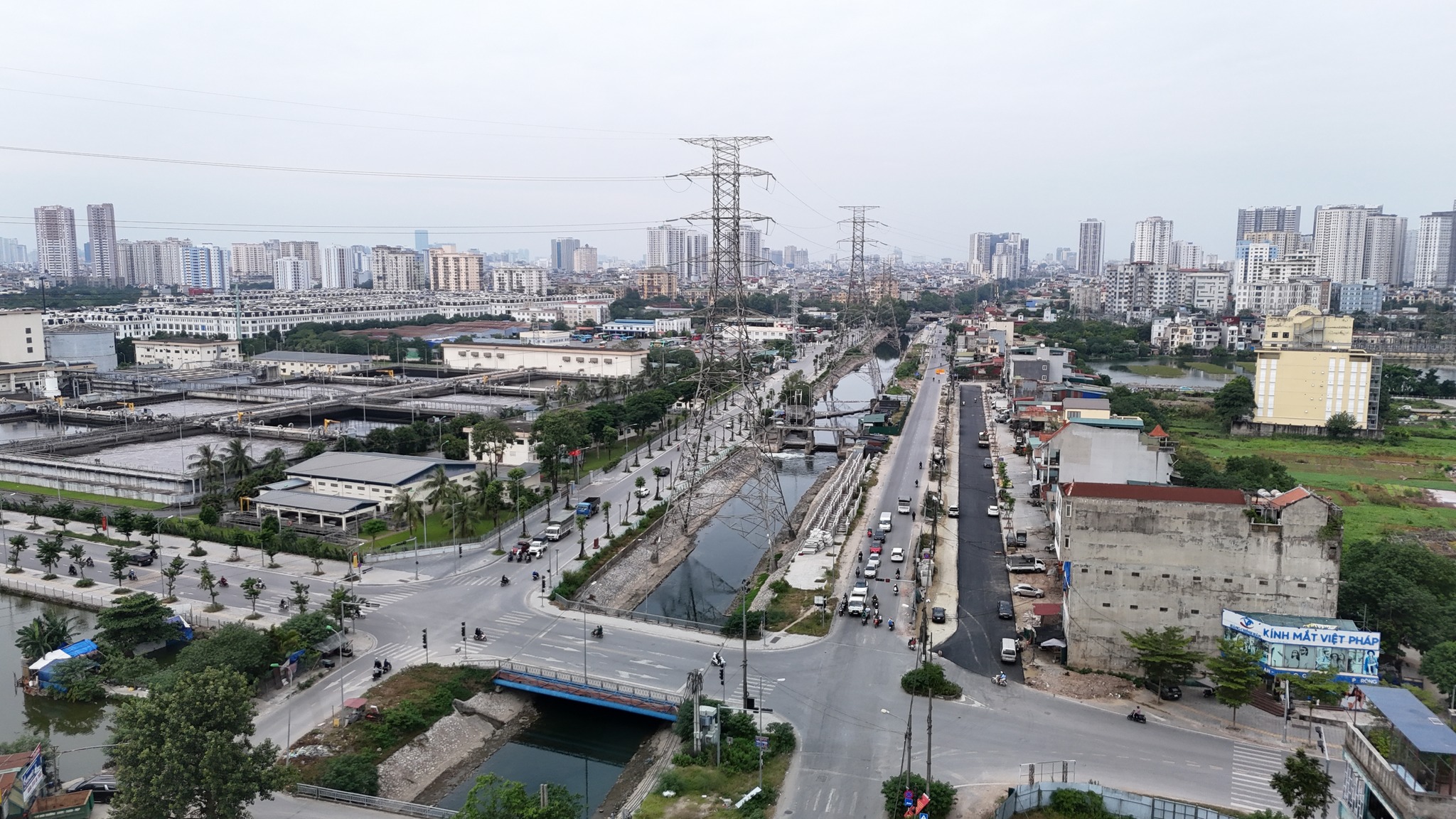

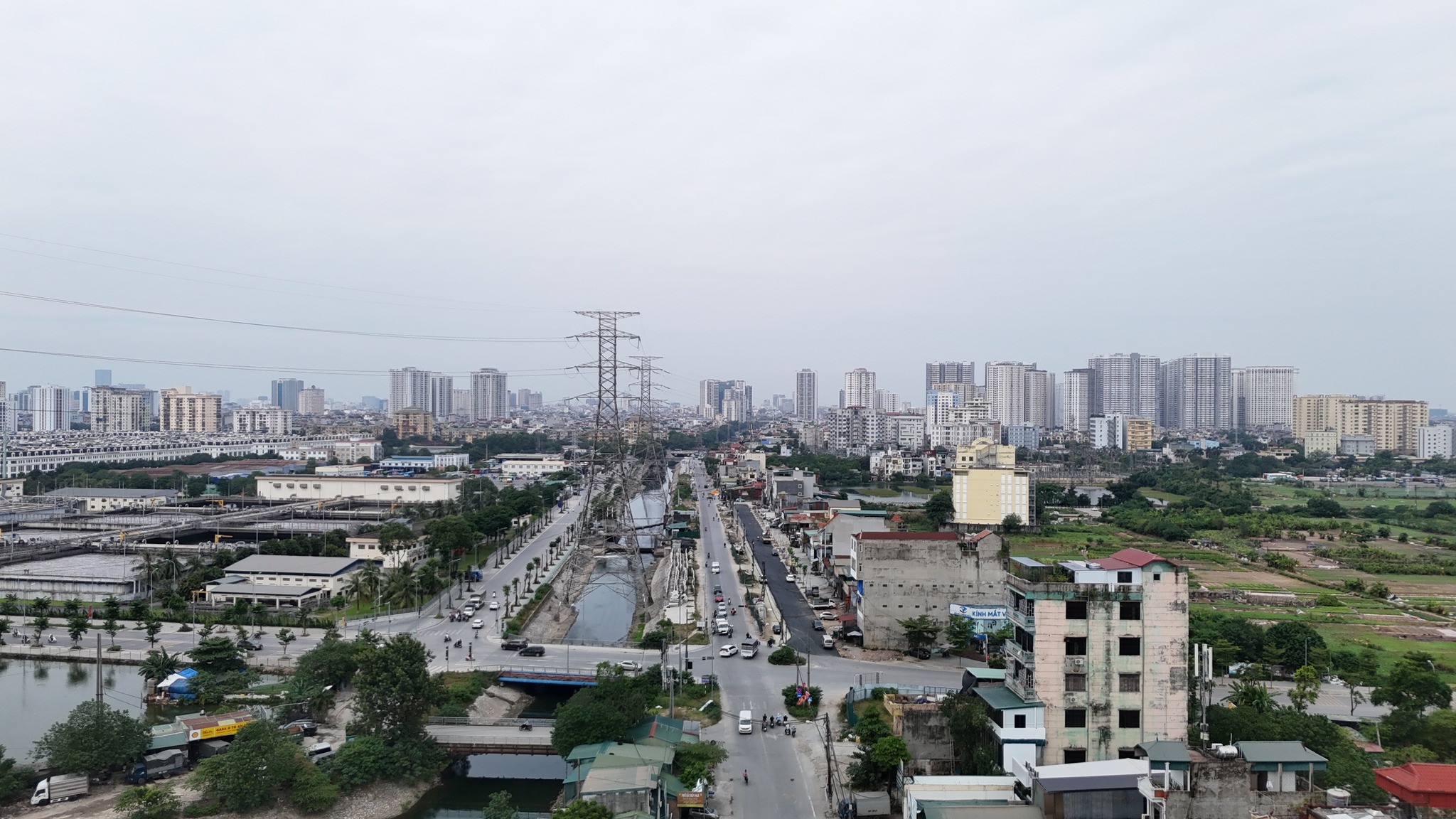

Tại nút giao với đường 30m từ Đồng Tàu - Gamuda

Hai bên đường đều có thể lưu thông

Đoạn tiếp theo đang chưa đươc giải phóng mặt bằng

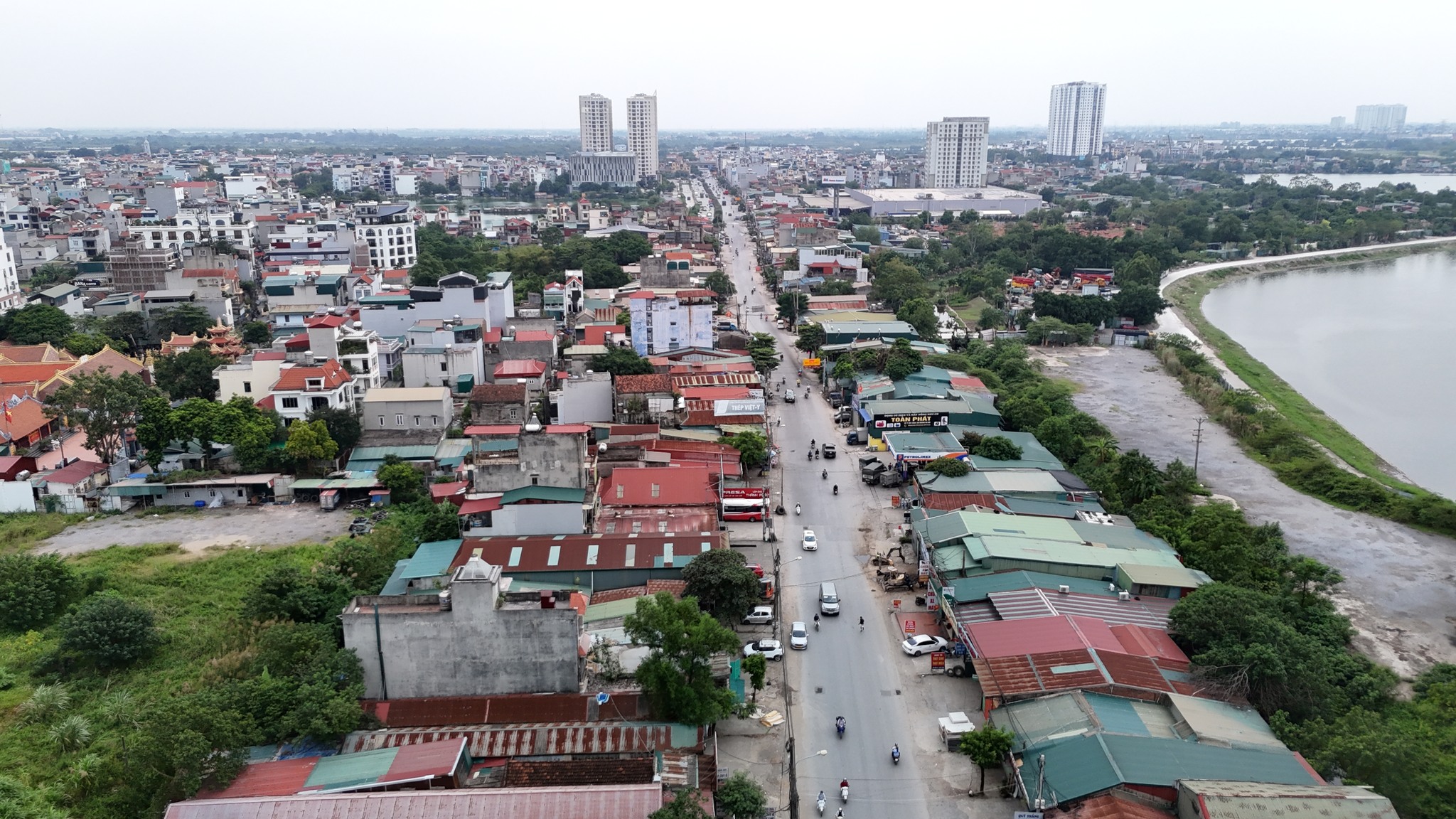

Đoạn qua ngõ 885 Tam Trinh - Chùa Đại Bi

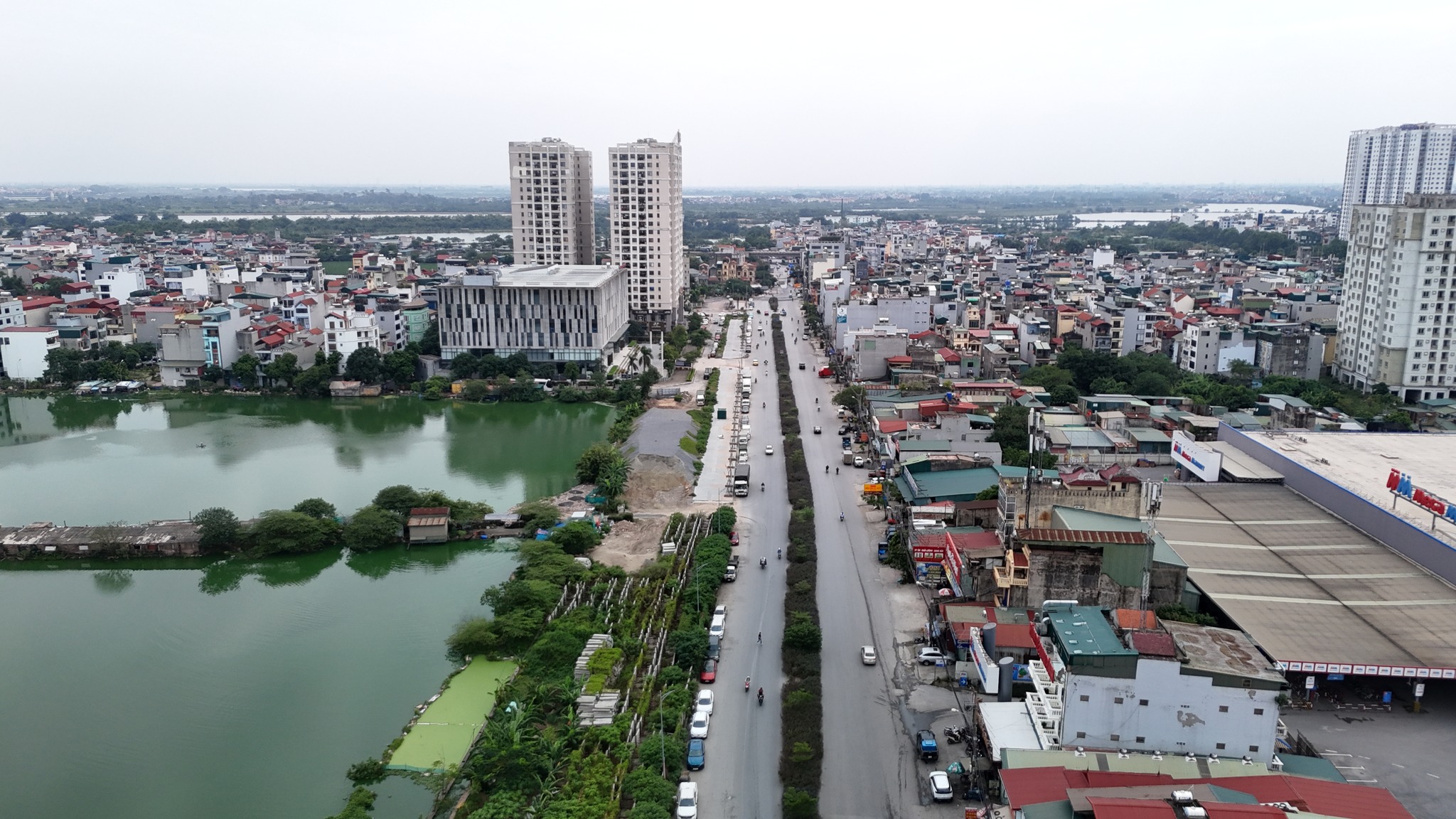

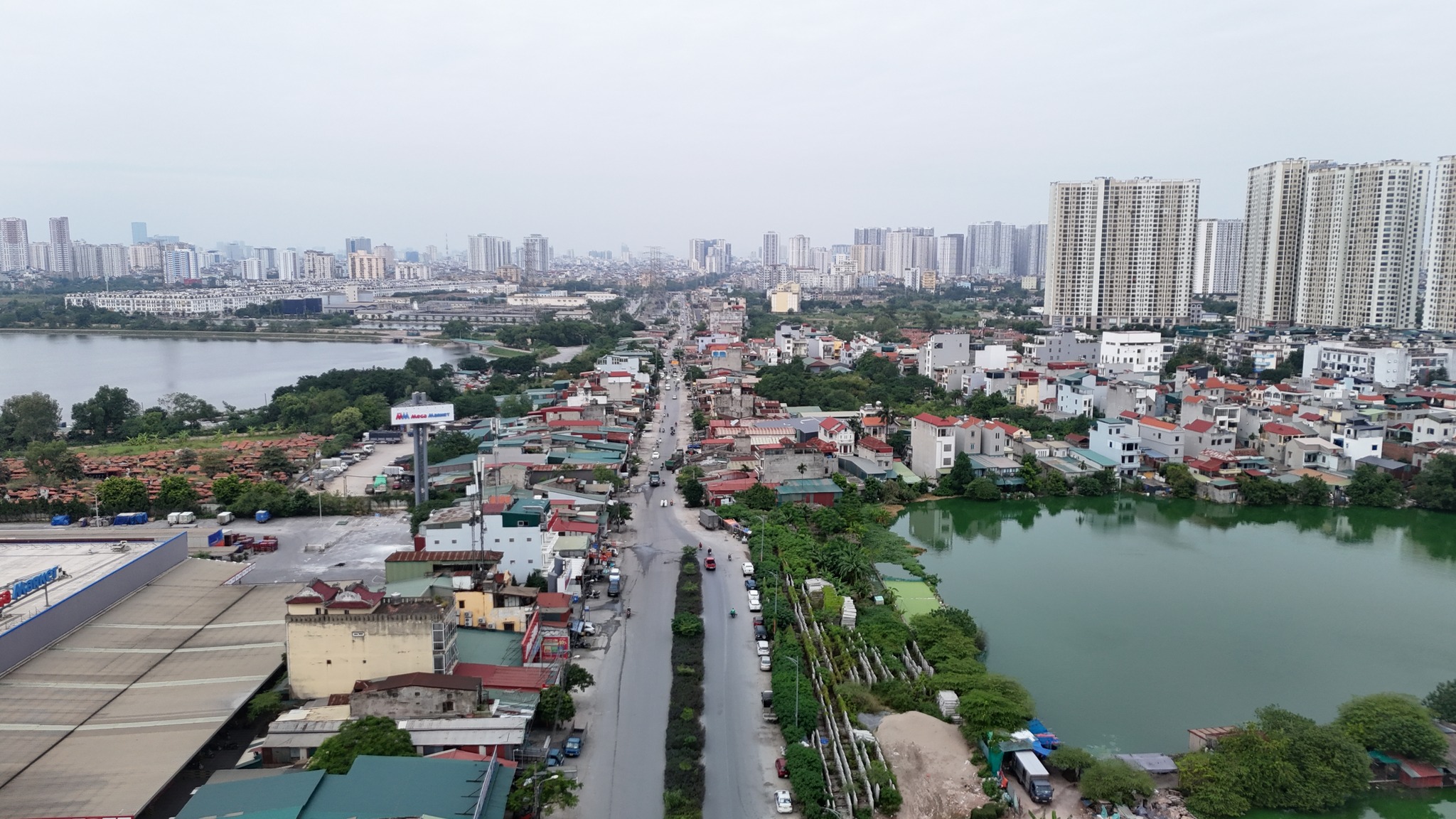

Đoạn qua siêu thị Mega ra đường vành đai 3

Nút thắt cổ chai chưa được giải phóng

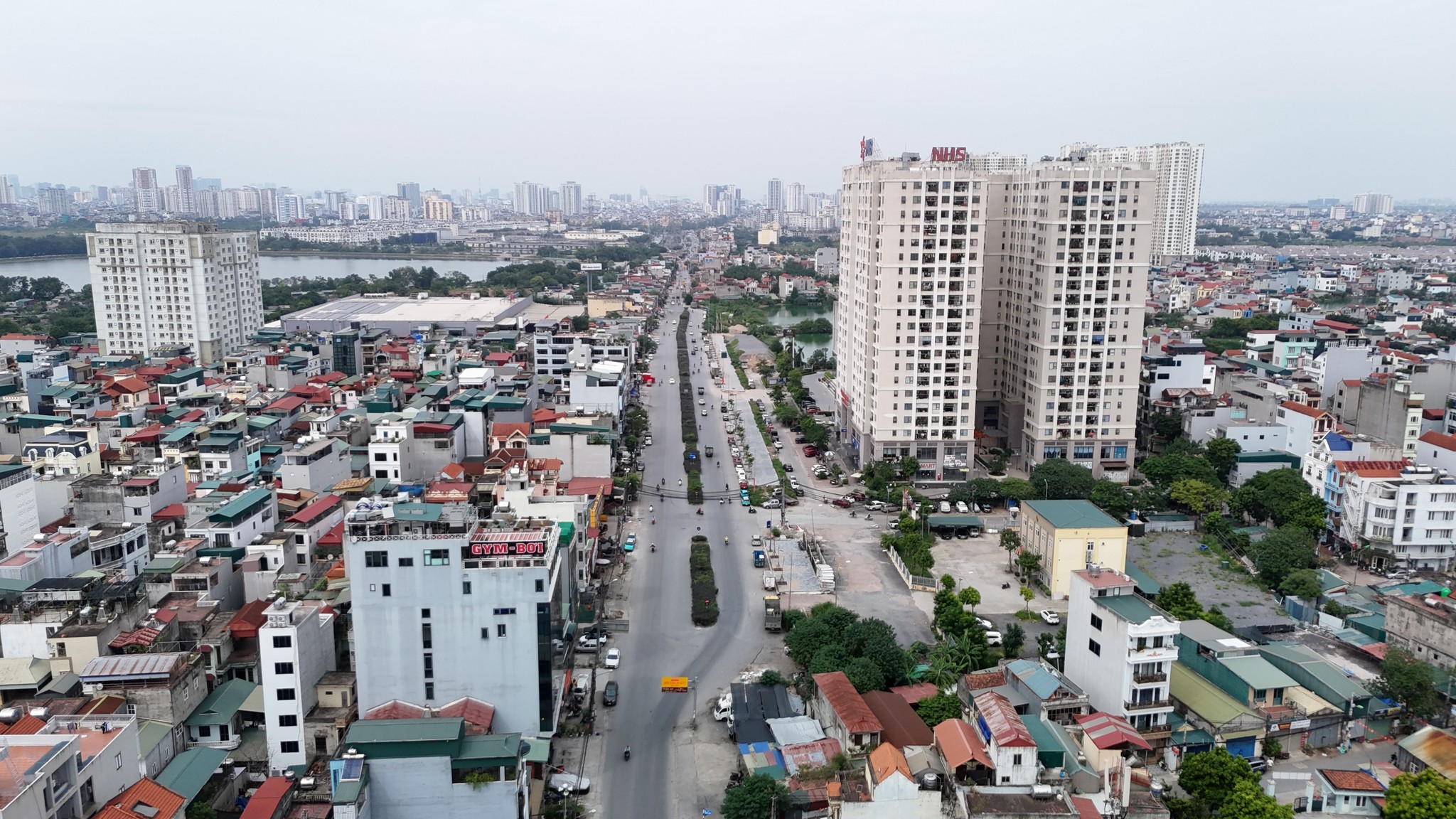

Đoạn giao với phố Yên Sở

Đoạn giao với đường vành đai 3
Nguyên nhân chậm tiến độ: Vướng mắc chủ yếu nằm ở việc xác định nguồn gốc đất, tài sản trên đất, hồ sơ pháp lý. Nhiều trường hợp đất xen kẹt, chưa có giấy chứng nhận quyền sử dụng đất hoặc đang có tranh chấp khiến công tác kiểm đếm và điều tra gặp nhiều khó khăn.
Hiện nay việc giải phóng mặt bằng đã bàn giao về cho các phường phụ trách, dự kiến sẽ hoàn thành vào quý II.2026.
Khi hoàn thiện tuyến đường có vai trò quan trọng:
1. Góp phần vào việc hoàn thiện hệ thống giao thông đường bộ Thủ đô
2. Giúp giảm tải cho các tuyến đường hướng tâm Giải Phóng, Nguyễn Khoái
3. Kết nối thuận lợi phía Nam Hà Nội (vùng đang còn nhiều động lực phát triển lớn) với trung tâm Chính trị Hà Nội khu vực Ba Đình, Hoàn Kiếm thông qua đường Tam Trinh – Kim Ngưu – Lò Đúc.
4. Kết nối các trục vành đai lớn của Hà Nội: Vành đai 1 – Trần Khát Chân; Vành đai 2 – Minh Khai – Đại La; Vành đai 2,5 – đường Tân Mai; đường Vành đai 3; vành đai 3,5 trong tương lai.
5. Mở ra không gian phát triển cho quỹ đất khổng lồ dọc hai bên bờ song Kim Ngưu với các khu đô thị Times City, Vĩnh Hoàng, Louis City, Gamuda Garden, hoặc các công trình xây dựng, công viên góp phần chỉnh trang bộ mặt đô thị Thủ đô: Nhà máy xử lý nước thải, hồ Yên Sở,….
Chúng tôi sẽ cập nhật thường xuyên thông tin hạ tầng giao thông, thông tin quy hoạch của các khu vực Hà Nội và các tỉnh lân cận.
Trân Trọng!
Link video toàn tuyến đường Tam Trinh - tháng 10.2025:
